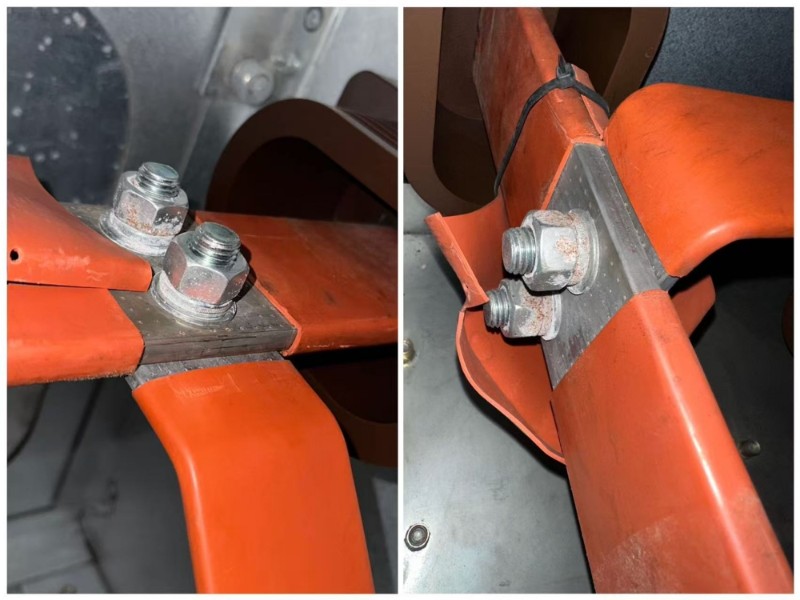

5月18日,重整变电所高压Ⅱ段检修时,打开高压盘柜后柜门、母排室盖板,拆开所有母排绝缘套盒,检查母排螺栓是否有过热等情况时,发现重大隐患:高压柜主母排连接螺栓表面布满锈点。锈蚀将导致接触电阻增大,母线运行温升超标,甚至引发短路或放电风险,直接威胁电力系统安全稳定运行。面对这一隐患,检修组迅速反应,第一时间上报分公司,启动紧急处置预案。
分公司高度重视,组织技术骨干成立专项小组,深入分析螺栓锈蚀根源。经排查,高压室投用年限较长,且紧邻山体排洪沟,地下电缆沟潮气倒灌严重,加之高压室处于一楼,湿气长期积聚无法排出,形成高湿度环境。针对这一情况,分公司双线推进整改:1.向电仪中心申请加装除湿机,通过持续降低空气湿度,从源头消除金属部件锈蚀诱因。2.更换受损部件,分公司紧急采购M16螺栓84个、M14螺栓24个,计划对17个高压柜共计108个螺栓进行整体更换,彻底消除接触不良风险。
5月20日,新螺栓到货,更换时面临多重挑战:高压柜后方母排窗口狭小,边缘锋利,盘柜高度高,操作空间不足半米,且需在有限条件下完成螺栓拆卸与安装。作业负责人杨亦超带领团队迎难而上,手持特制扳手,精准控制力矩,逐一对锈蚀螺栓进行拆卸换新,确保每颗螺栓扭矩达标、接触面平整。经过连续9小时奋战,所有螺栓更换完毕,隐患彻底消除。
此次隐患治理充分展现了电气二班检修团队的专业素养,从发现隐患,精准施策消除风险,到举一反三筑牢防线,这场检修攻坚战不仅守护了电力系统的安全稳定,更以“工匠精神”融入设备全生命周期管理,为企业高质量发展注入强劲动能。
