中石化催化剂抚顺分公司总变电所2台1600KVA变压器投用已12年,存在变压器短路阻抗不一致、并联运行电流负荷不均匀等隐患,分公司2023年提交了变压器专项运行报告申请更换。
1月10日,业主在装置停工间隙下达变压器更换任务,计划工期15天,进行2台2000KVA变压器和14台低压配电柜的更换工作。分公司接到指令后经过讨论研判,立即从大连基地抽调专业骨干结合抚顺基地班组骨干,成立了2个施工作业组,分别进行变压器更换和低压室14台配电柜的更新施工工作。
大连电气班长姜英雷、李帅达接到更换低压柜任务后,详细了解施工工作量和作业风险点,打印技术资料后,星期天就带领作业组人员赶回了抚顺基地。到驻地完善技术方案和进行施工人员、材料、机具等准备,进行作业安全技术交底,根据施工工期,合理安排进度。在低压柜更换作业中,连续加班加点,仅用5天时间顺利完成了14台低压柜更换及调试工作。

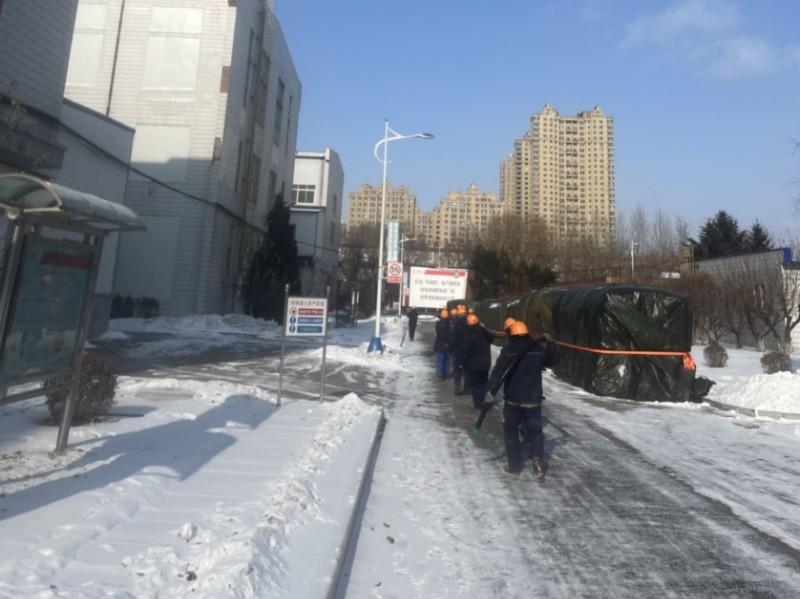

抚顺综合班张旭,刘玉林等作业小组进行2000KVA变压器的拆除和安装工作,他们充分发挥钳工,铆工,焊工多专业工种的优势,制作型钢吊装平台,变压器吊装和位,遇到困难,大家不为困难找理由,只为成功找方法,发挥团队协作能力,在零下25度室外,用时3个多小时顺利完成了变压器的拆除和安装工作。
任务的顺利完成,离不开抚顺班组在技术,人员,工机具等方面的大力支持,更离不开大连专业主管王玥,抚顺生产主管王海龙分工协作,沟通到位,策划施工进度,防范安全风险,检查安全、质量措施落实,监督高压预防试验厂家试验。1月25日,经过严格的预防试验和送电前的详细检查,2台变压器顺利送电成功,完满完成业主年度重大电气隐患治理工作,作业人员难掩喜悦,说虽然施工辛苦,但是通过此施工项目,我们学习了不少高压电气知识,提升了自身专业技能,还锤炼了队伍凝聚力向心力战斗力,收获很大。
